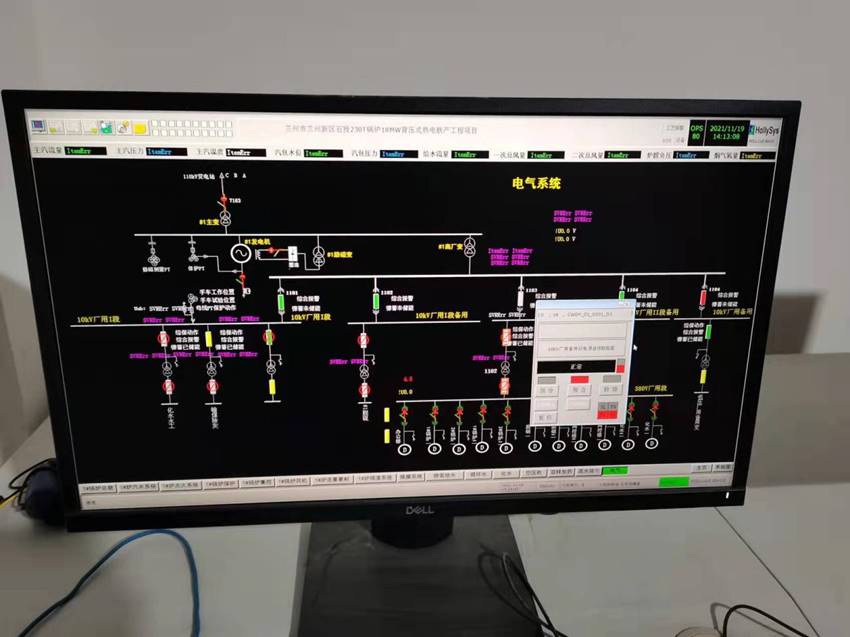

2021年11月19日下昼14时16分,,,,,兰州新区热电联产项目厂用带电一次乐成;;2021年11月29日,,,,,装备单机试运行一次乐成;;11月30日,,,,,主厂房10kV厂用两段均已带电,,,,,运行正常。。。。

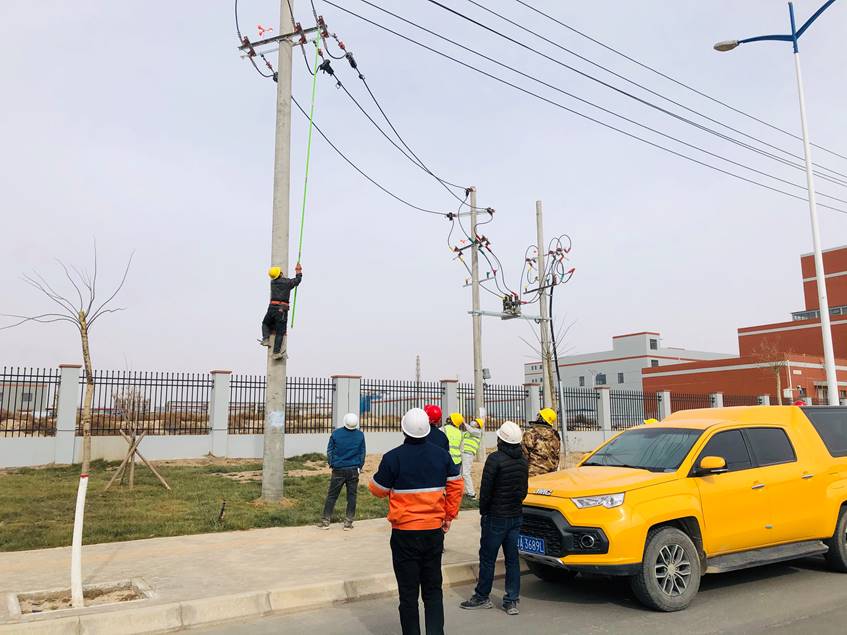

兰州新区热电联产项目厂用带电通过“T”接兰州新区化工园区110kV胜利变128关山路东线35-13#杆,,,,,引至架设辅杆处柱上断路器,,,,,合柱上断路器送电至主厂房配电室10kV备用段事情进线柜。。。。通过主厂房配电室10kV备用段给10kV事情Ⅰ段、10kV事情Ⅱ段、厂用PC备用段受电。。。。本次厂用受电规模为10kV外线、10kV备用段、厂用低压备用变压器和厂用PC备用段。。。。


此次厂用带电事情的顺遂完成,,,,, 为下一步分系统装备调试和试运行提供了稳固可靠的电源包管,,,,,也为年内1#锅炉燃烧妄想的顺遂实现涤讪了坚实的基础。。。。
